Приоритизация Ценность vs Трудозатраты

Фреймворк Ценность vs Трудозатраты — самый быстрый путь к более умной приоритизации. Эта матрица 2x2 отделяет возможности с высоким влиянием от пожирателей ресурсов, размещая инициативы по двум измерениям: ценность, которую они приносят, и требуемые трудозатраты. Команды, использующие этот подход, стабильно находят «быстрые победы», которые приносят максимальную отдачу при минимальных вложениях, систематически избегая «денежных ям», поглощающих ресурсы без пропорциональной отдачи. Независимо от того, занимаетесь ли вы бэклогом продукта, планируете маркетинговые кампании или управляете корпоративными проектами, это руководство охватывает всё необходимое.

Что такое фреймворк Ценность vs Трудозатраты?

Фреймворк Ценность vs Трудозатраты (также называемый матрицей Влияние vs Трудозатраты, матрицей Ценность vs Сложность или Lean-матрицей приоритизации) — это визуальный инструмент принятия решений, который оценивает задачи на основе двух фундаментальных вопросов: Какую ценность это принесёт? и Сколько трудозатрат потребуется?

Фреймворк создаёт сетку 2x2 с четырьмя отдельными квадрантами, каждый из которых предписывает разное стратегическое действие. Элементы в верхнем левом квадранте (высокая ценность, низкие трудозатраты) становятся главными приоритетами, тогда как элементы в нижнем правом квадранте (низкая ценность, высокие трудозатраты) удаляются или пересматриваются. Гениальность заключается в простоте — сложные решения по приоритизации становятся визуально понятными.

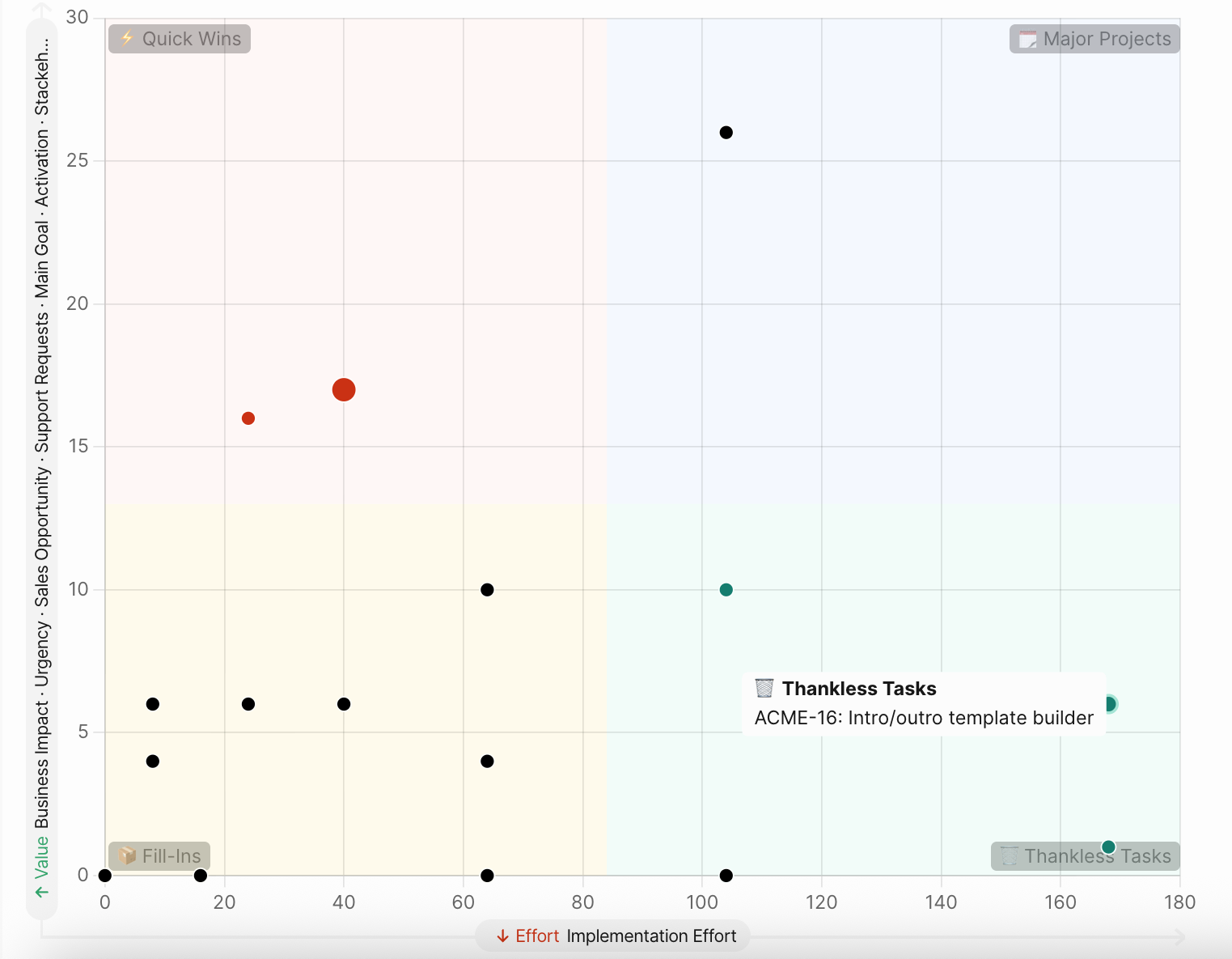

Квадранты матрицы

Подход построен на фундаментальных принципах анализа затрат и выгод. Как описывают эксперты по управлению продуктами: «Это процесс взвешивания потенциальной отдачи от задачи относительно требуемых ресурсов, обеспечивающий приоритет задач с наивысшей ценностью». Этот фреймворк стал повсеместным в Six Sigma, Agile, Lean-методологиях и дизайн-мышлении, поскольку он преобразует абстрактные компромиссы в практические визуальные рекомендации.

Распространённые альтернативные названия:

  • Матрица Влияние vs Трудозатраты (распространено в управлении качеством)
  • Матрица Ценность vs Сложность (терминология управления продуктами)
  • Матрица приоритизации действий или матрица 4 квадрата (управление проектами)
  • Lean-матрица приоритизации (контексты Agile)

Четыре квадранта определяют вашу стратегию действий

Каждый квадрант имеет специфические характеристики и стратегические последствия. Понимание этих различий превращает матрицу из простой визуализации в мощный движок принятия решений.

Быстрые победы: выполнить немедленно (высокая ценность, низкие трудозатраты)

Быстрые победы на матрице

Элементы в этом квадранте представляют низко висящие фрукты — возможности, приносящие значительное влияние при минимальных ресурсных вложениях. Это должен быть ваш главный приоритет, и обычно они реализуются первыми. Примеры включают улучшение текста на кнопках для лучшей конверсии, добавление FAQ-контента, который снижает количество обращений в поддержку, или исправление распространённой ошибки пользователя простым изменением кода.

Стратегический подход прост: выполнить немедленно. Быстрые победы приносят мгновенную отдачу и создают импульс. Одно предостережение от экспертов по продуктам: если настоящие Быстрые победы существуют и действительно просты, «вы, вероятно, уже выполнили их». Обнаружение элементов здесь часто сигнализирует либо о свежем открытии, либо о предыдущем упущении.

Крупные проекты: планировать внимательно (высокая ценность, высокие трудозатраты)

Крупные проекты на матрице

Элементы высокой ценности, требующие значительных ресурсов, находятся здесь — стратегические инвестиции, такие как запуск новых продуктовых линий, переписывание платформы или инициативы по расширению рынка. При хорошей реализации они становятся конкурентными преимуществами, оправдывая существенные ресурсные требования.

Стратегический подход: приоритизировать после Быстрых побед. Крупные проекты требуют тщательного планирования, прототипирования и поэтапной реализации. Рассмотрите возможность разбиения их на меньшие результаты, которые можно валидировать инкрементально. Эти элементы принадлежат стратегическим роадмапам с надлежащими ресурсными обязательствами, а не немедленным спринтовым бэклогам.

Наполнители: использовать для заполнения пробелов (низкая ценность, низкие трудозатраты)

Наполнители на матрице

Элементы здесь легко выполнить, но они не влияют драматически на траекторию бизнеса — небольшие UI-изменения, обновления документации или мелкие функции удобства. Это элементы «приятно иметь», представляющие низкий риск с ограниченной отдачей.

Стратегический подход: выполнить в свободное время. Наполнители хорошо подходят, когда у разработчиков есть свободные мощности между крупными проектами или когда спринты нуждаются в дополнении. Они обеспечивают небольшие победы без значительных ресурсных затрат. Некоторые команды называют их «дикими картами», которые стоит добавлять при наличии возможности.

Пожиратели времени: избегать или удалить (низкая ценность, высокие трудозатраты)

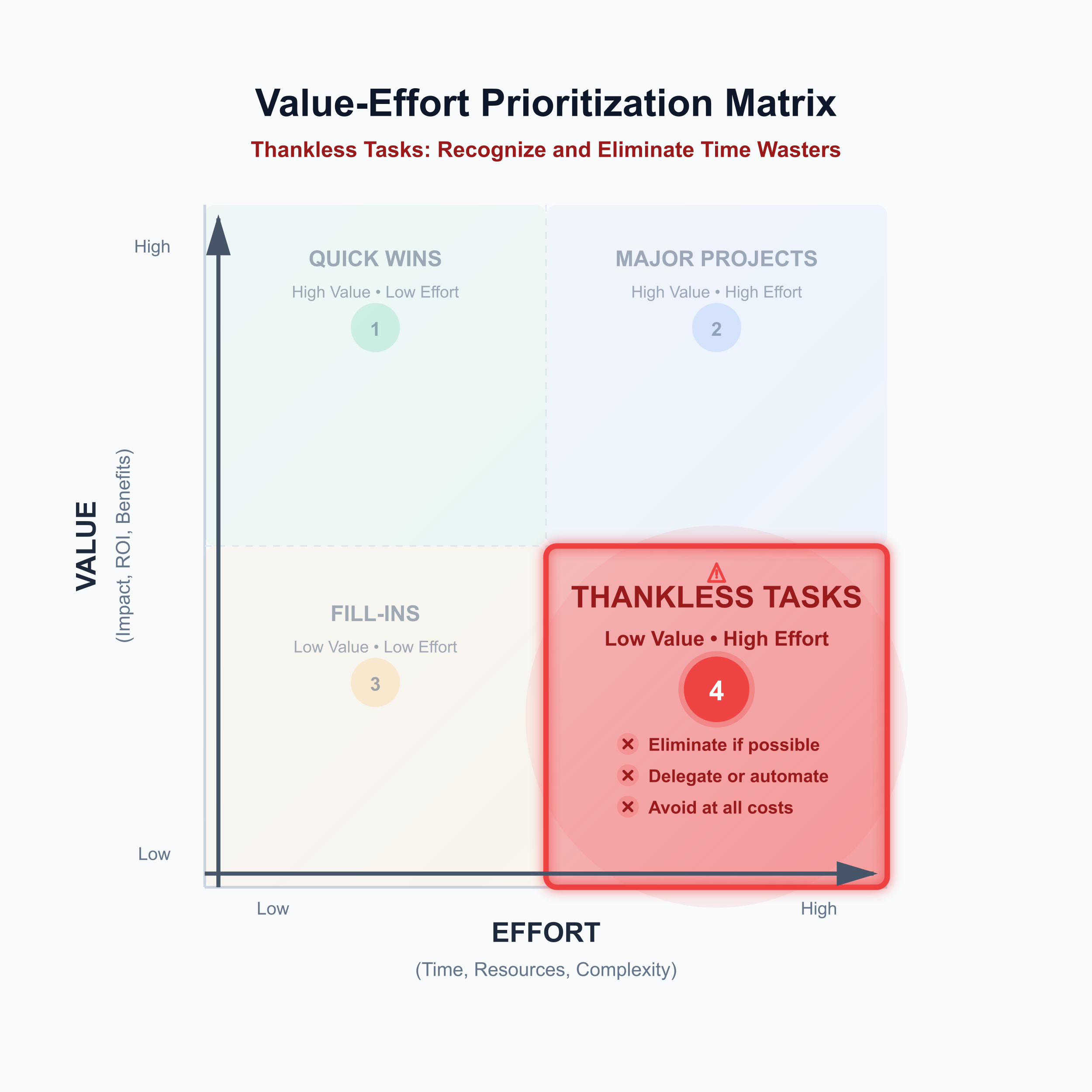

Пожиратели времени на матрице

Этот квадрант выявляет пожирателей ресурсов, предлагающих малую отдачу от инвестиций — сложные функции, которые хотят немногие пользователи, чрезмерно спроектированные решения или переписывание устаревших систем с маргинальной выгодой. Эти элементы потребляют время и энергию, которые могли бы служить работе с более высокой ценностью.

Стратегический подход: не приоритизировать. Вычеркните эти элементы полностью или радикально пересмотрите подход к решению. Как отмечают эксперты по планированию продуктов, «одна из лучших причин использовать эту модель — помочь вашей команде выявить эти инициативы с низкой ценностью и высокими трудозатратами» до того, как ресурсы будут потрачены впустую.

внимание

Элементы не статичны. Наполнитель, требующий больше трудозатрат, чем ожидалось, становится Пожирателем времени. Крупный проект, теряющий обоснование влияния, может нуждаться в удалении. Регулярно пересматривайте размещение по мере появления новой информации.

Вариации фреймворка для разных контекстов

Несколько вариаций адаптируют базовую структуру 2x2 для конкретных случаев использования:

ВариацияКлючевое отличиеЛучшее применение
Ценность vs Сложность«Сложность» охватывает техническую сложность плюс организационные вызовыПланирование команды разработки
Влияние vs Трудозатраты«Влияние» конкретно относится к пользовательским или бизнес-результатамUX-дизайн, Six Sigma
Матрица затраты-выгодаИспользует денежные значения для обоих измеренийФинансовые и стратегические решения
Фреймворк RICEДобавляет факторы Охват и Уверенность; формула: (R × I × C) ÷ EОрганизации, ориентированные на данные
Скоринг ICEДобавляет только Уверенность к Влиянию и ЛёгкостиПриоритизация средней сложности

Фреймворк RICE, разработанный Intercom, представляет наиболее значительную эволюцию. Добавляя Охват (сколько пользователей затронуто) и Уверенность (определённость в оценках), RICE решает два ключевых ограничения базовой оценки Ценность/Трудозатраты: он учитывает размер аудитории функции и штрафует за неопределённые прогнозы.

Когда выбирать Ценность vs Трудозатраты вместо других фреймворков

Разные фреймворки служат разным контекстам решений. Выбор правильного инструмента требует понимания того, что оптимизирует каждый подход.

Выбирайте Ценность vs Трудозатраты, когда:

  • Скорость важнее точности
  • Командам нужна визуальная коммуникация для согласования стейкхолдеров
  • Вы работаете с продуктами на ранней стадии с ограниченными данными
  • Целью является приоритизация на уровне спринта или тактическая приоритизация
  • Участники новички в структурированной приоритизации

Выбирайте RICE, когда:

  • Вам нужно объективно сравнить много функций с числовым ранжированием
  • Есть данные об охвате и влиянии
  • Необходимо обосновать решения стейкхолдерам с количественным обоснованием
  • Хотите явно штрафовать оценки с низкой уверенностью

Выбирайте MoSCoW, когда:

  • Определяете границы релиза или MVP-объём
  • Управляете ожиданиями стейкхолдеров по тому, что включено/исключено
  • Нужна простая категориальная приоритизация (Должен/Следует/Мог бы/Не будет), а не скоринговая

Выбирайте ICE, когда:

  • Проводите еженедельные или двухнедельные циклы приоритизации для экспериментов роста
  • «Достаточно хорошие» решения разблокируют обучение быстрее совершенного анализа
  • Вариация уверенности значительно влияет на приоритеты

Выбирайте модель Kano, когда:

  • Понимание того, как функции влияют на удовлетворённость клиентов, первостепенно
  • Нужно выявить функции, которые фактически вызывают неудовлетворённость
  • Есть возможности для исследований и опросов клиентов

Выбирайте взвешенный скоринг, когда:

  • Несколько стейкхолдеров имеют законно разные критерии приоритетов
  • Сложные корпоративные решения требуют учёта многих факторов
  • Нужно документированное, защитимое обоснование решения

Сильные стороны модели Ценность vs Трудозатраты

Преимущества фреймворка объясняют его широкое распространение:

  • Простота: Не требуется сложных вычислений или специального обучения
  • Визуальная ясность: Представление 2x2 делает приоритеты немедленно очевидными
  • Скорость: Позволяет быструю приоритизацию без обширного анализа
  • Гибкость: Определения Ценности и Трудозатрат адаптируются к организационному контексту
  • Согласованность: Создаёт общий язык, облегчающий консенсус в команде
  • Доступность: Любой может участвовать независимо от технического бэкграунда

Эти сильные стороны делают Ценность vs Трудозатраты идеальным для совместных воркшопов, сессий кросс-функционального согласования и ситуаций, требующих быстрых решений с ограниченными данными.

Ключевые ограничения фреймворка Ценность vs Трудозатраты

Критические исследования выявляют значительные слабости, которые команды должны учитывать:

Риск субъективности: Оценки часто отражают интуицию, а не данные. Разные оценщики могут оценить идентичные элементы очень по-разному, создавая несогласованность.

Смещение оценки: Исследование Microsoft обнаружило, что эксперты «плохи в оценке ценности функций». Джон Гурвилль из Harvard Business School обнаружил, что команды переоценивают влияние ценности в 9 раз, одновременно недооценивая трудозатраты в 2-3 раза. Это означает, что элементы, предсказанные как «Быстрые победы», часто оказываются «Денежными ямами».

Отсутствующие измерения: Фреймворк игнорирует срочность, зависимости, стратегическую согласованность, риск и временную чувствительность. Он не фиксирует уровни уверенности или учитывает негативные результаты — некоторые функции фактически ухудшают метрики.

Чрезмерное упрощение: Сложные решения, сведённые к простой сетке, могут упустить критические нюансы. Два фактора не могут охватить все релевантные критерии решений для сложных организаций.

Статичные снимки: Без регулярных обновлений оценки устаревают по мере изменения рыночных условий, делая матрицу вводящей в заблуждение.

Фреймворк Ценность vs Трудозатраты на практике в разных командах

Команды разработки и продукта

Продакт-менеджеры широко используют Ценность vs Трудозатраты для приоритизации функций, размещая потенциальные функции для определения того, что принадлежит следующему релизу против будущих роадмапов. Во время груминга бэклога фреймворк предотвращает превращение бэклогов в «свалки» функций, выявляя элементы «Денежная яма» до того, как они потребляют ёмкость спринта.

Конкретные применения включают:

  • Сравнение интеграции платежей (высокая ценность, низкие трудозатраты) с программами лояльности (более низкая отдача)
  • Выявление внутреннего FAQ (Быстрая победа) против внедрения AI (Крупный проект)
  • Балансирование Быстрых побед с Крупными проектами в рамках ёмкости спринта

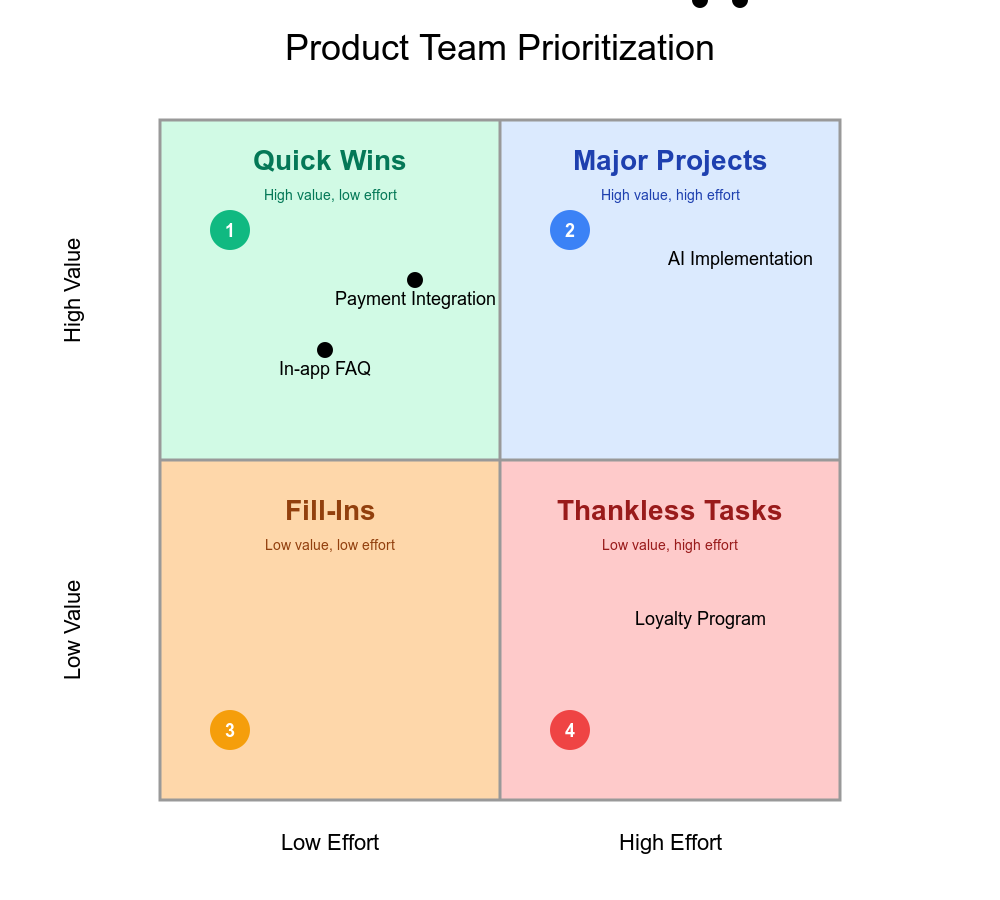

Как команды продукта используют матрицу

Маркетинговые команды

Маркетинг применяет фреймворк для приоритизации кампаний и выбора каналов. Регулярные публикации в соцсетях продолжаются как низко висящие фрукты, в то время как крупные кампании запускаются для новых продуктовых линий. Команды оценивают каналы email, социальных сетей, платной рекламы и контента по трудозатратам относительно влияния.

Быстрые победы могут включать оптимизацию высокоэффективных статей в блоге или добавление CTA на существующие страницы. Крупные проекты охватывают редизайн сайта или кампании длинного контента. Пожиратели времени часто включают детальную отчётность по второстепенным метрикам или необязательное посещение конференций.

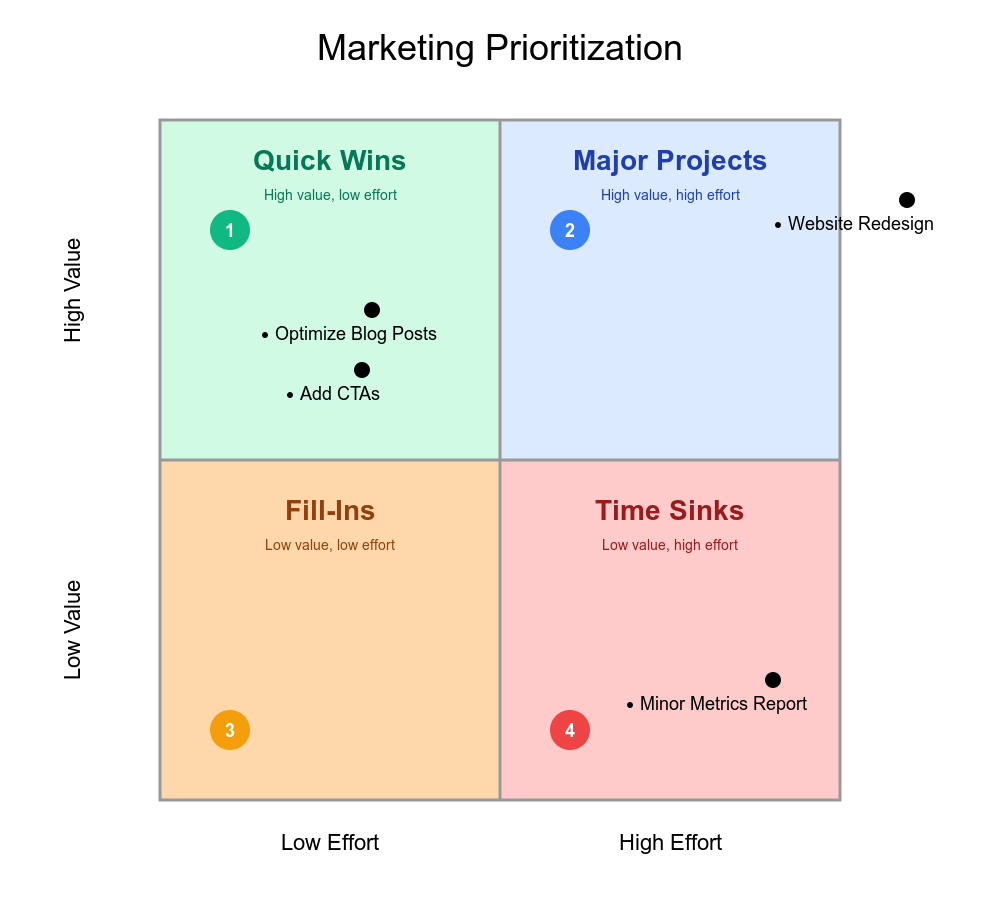

Как маркетинговые команды используют матрицу

Управление проектами и операции

Менеджеры проектов комбинируют матрицу с решениями о распределении ресурсов, предотвращая расходы на «белые слоны» — проекты, потребляющие ресурсы без пропорциональной отдачи. Управление портфелем использует матрицы для одновременного сравнения нескольких проектов, балансируя стратегические Большие ставки с тактическими Быстрыми победами.

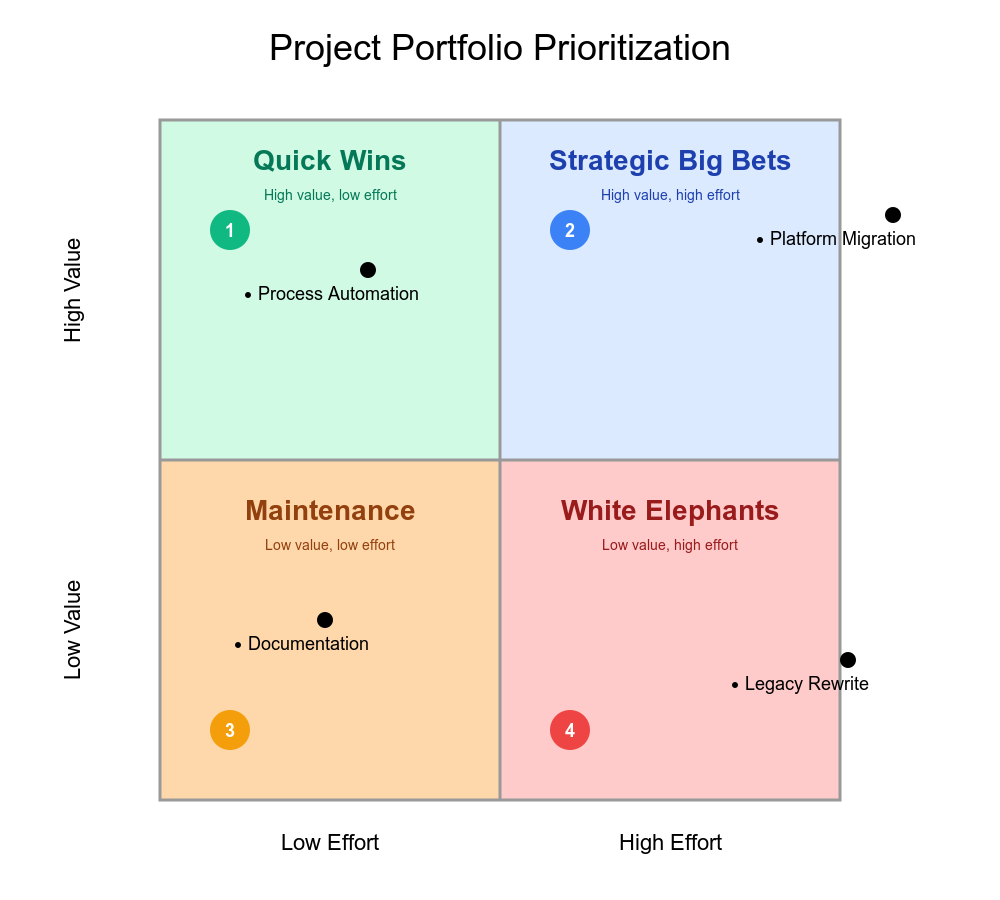

Как проектные команды используют матрицу

Поддержка и успех клиентов

Команды поддержки применяют матрицы приоритизации, комбинируя влияние/трудозатраты с взвешиванием уровня клиента. Критические проблемы, влияющие на выручку от корпоративных клиентов, становятся Приоритетом 1. Аналогичные проблемы для небольших клиентов становятся Приоритетом 2. Подход устраняет чувство вины от приоритизации, делая критерии явными и защитимыми.

Запросы функций оцениваются по совокупному MRR запрашивающих клиентов — расчёт общей ежемесячной повторяющейся выручки от всех клиентов, запросивших функцию, создаёт более точную оценку ценности, чем произвольный скоринг.

Как команды поддержки используют матрицу

Соображения для стартапов и корпораций

Стартапы предпочитают Ценность vs Трудозатраты, потому что простота соответствует их требованиям скорости. Когда важен каждый спринт и обширный анализ данных невозможен, быстрая визуальная приоритизация становится необходимой для разработки MVP и решений с ограниченными ресурсами.

Один стартап изначально приоритизировал технически впечатляющие функции отслеживания портфеля — элементы с высокими трудозатратами, которые показали слабые результаты, потому что соотношение ценности к трудозатратам было ниже, чем предполагалось. Корректировка фокуса на AI-инсайты (более высокий рычаг) улучшила результаты. Урок: «Неправильное распределение даже нескольких спринтов на неправильные функции может драматически сократить взлётную полосу».

Корпоративные команды часто наслаивают дополнительные фреймворки. Стратегическое планирование может использовать WSJF или взвешенный скоринг, в то время как планирование спринтов на уровне команды использует Ценность/Трудозатраты. Формальные определения критериев становятся необходимыми в крупных организациях для обеспечения согласованной интерпретации.

Что такое Ценность?

В матрице измерение «ценность» относится к выгодам или влиянию, которое будет иметь функция. То, как вы измеряете это, сильно зависит от ваших бизнес-целей. Ценность должна охватывать несколько измерений, а не одиночные метрики:

Пользовательская ценность включает улучшение удовлетворённости клиентов, решение пользовательских проблем, количество затронутых пользователей и частоту запросов функций от клиентов.

Бизнес-ценность охватывает потенциал выручки (новое привлечение, допродажи), ежемесячную повторяющуюся выручку от запрашивающих клиентов, дифференциацию на рынке, влияние на удержание и предотвращение оттока.

Стратегическая согласованность рассматривает согласованность с видением продукта, позиционирование на рынке, долгосрочные цели и отдачу от инвестиций.

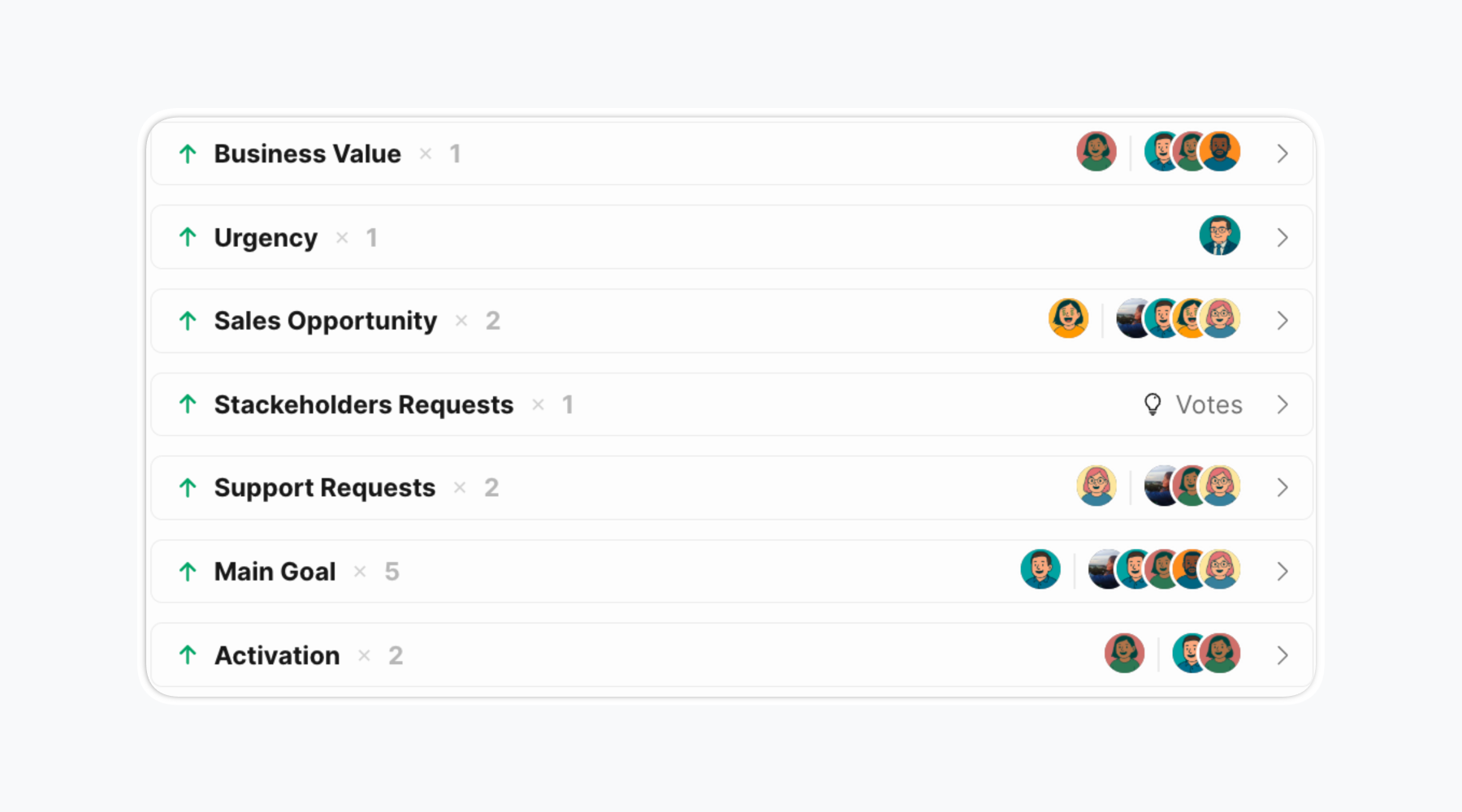

Что такое ценность?

Подходы к квантификации включают:

  • Метод совокупного MRR: Суммируйте MRR всех клиентов, запрашивающих функцию
  • Подсчёт запросов функций: Количество пользователей/клиентов, запрашивающих функциональность
  • Взвешивание сегментов клиентов: Приоритизируйте функции, запрошенные сегментами с высокой ценностью
  • Оценка выручки: Расчёты прогнозируемого влияния на выручку

Лучшая практика требует вклада стейкхолдеров во время определения ценности — проведение интервью для захвата разных перспектив, включение команд, обращённых к клиентам, в оценку и совместное определение критериев до начала скоринга.

Что такое Трудозатраты?

Трудозатраты — это то, сколько работы будет требовать функция. Это может включать:

Время разработки: Часы/дни разработчиков, человеко-месяцы в командах продукта, дизайна и разработки.

Ресурсные требования: Общие ресурсные часы, доступность навыков внутри компании, кросс-командные зависимости.

Факторы сложности: Техническая сложность, объём работы, неопределённость и риски реализации, требования интеграции.

Соображения риска: Вероятность отказа, устаревание технологии, зависимость от конкретных членов команды.

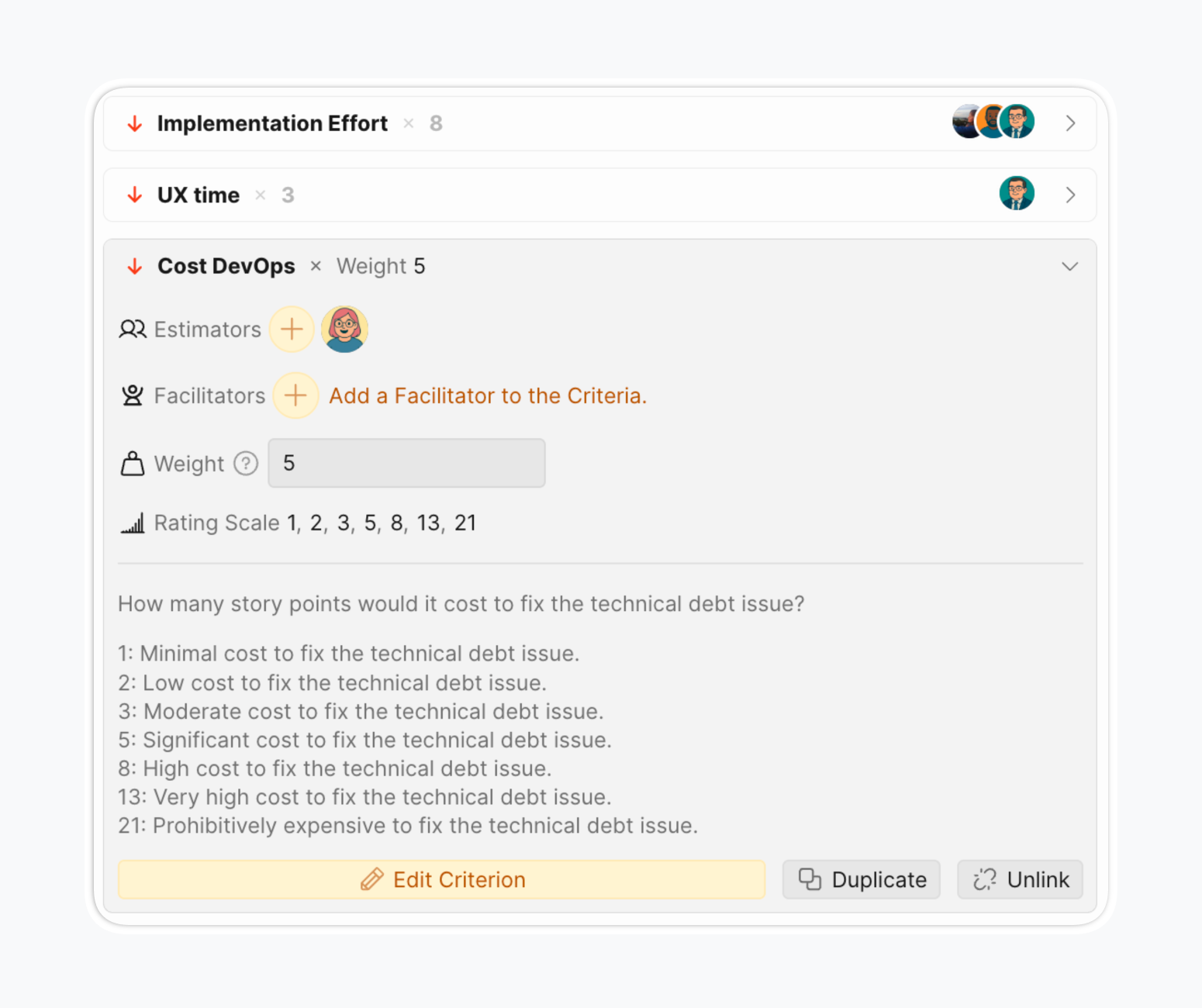

Что такое трудозатраты?

Методы оценки

Вы можете использовать приблизительные размеры футболок (Small, Medium, Large, Xtra large) для оценки трудозатрат для каждой функции, или можете быть более конкретными и использовать сторипоинты или часы разработки продукта.

МетодЛучше дляПреимуществаНедостатки
Размеры футболок (XS-XXL)Роадмапинг высокого уровня, команды, новые в AgileПросто, интуитивно, поощряет обсуждениеМенее детально, нельзя рассчитать velocity
Сторипоинты (Фибоначчи)Планирование спринтов, зрелые командыПозволяет отслеживание velocity, прогнозирование на основе данныхМожет путаться со временем, требует калибровки
На основе времени (Часы/Дни)Детальное планирование задач, зрелые проектыКонкретно, легко понятьСоздаёт искусственное давление, часто неточно

Хорошо работает гибридный подход: используйте размеры футболок для ранних стадий проекта, переходите к Сторипоинтам для планирования на уровне пользовательских историй, конвертируйте в временные оценки только для дискретных, хорошо определённых задач.

Избегание распространённых ошибок приоритизации

Систематическая переоценка/недооценка: Команды последовательно недооценивают трудозатраты в 2-3 раза из-за планировочной ошибки. Валидируйте оценки с командами разработки до финализации, используйте исторические данные для калибровки и регулярно ретроспективно анализируйте точность оценки.

Смещение оценки ценности: Продакт-менеджеры часто присваивают произвольные оценки на основе интуиции. Основывайте оценки на данных обратной связи от клиентов (подсчёты запросов функций, MRR), требуйте доказательств для заявлений о ценности и включайте различных стейкхолдеров.

Игнорирование зависимостей: Матрица не показывает взаимосвязи задач. Используйте story mapping для визуализации зависимостей, явно отмечайте их в обсуждениях и учитывайте требования последовательности при упорядочивании бэклогов.

Статичный скоринг: Оценки устаревают по мере изменения рыночных условий. Планируйте регулярные сессии переоценки, обновляйте оценки при появлении новых данных и относитесь к матрице как к живому документу, а не к фиксированной истине.

Перегрузка Быстрых побед: Некоторые команды набивают слишком много элементов в этот квадрант посредством желаемого мышления. Поддерживайте честную оценку и баланс со стратегическими элементами с высокими трудозатратами, которые строят долгосрочное конкурентное преимущество.

Обработка разногласий требует механизмов голосования (Priority Poker, точечное голосование), обоснования гипотез для каждой оценки, фасилитированного обсуждения выбросов и чёткого полномочия для разрешения тупиков при отсутствии консенсуса.

Настройка Ценность vs Трудозатраты в Prioplan

Prioplan расширяет базовую матрицу 2x2 взвешенным скорингом, командным голосованием и глубокими интеграциями с таск-трекерами. Вот как внедрить фреймворк:

Шаг 1: Импортируйте Задачи бэклога

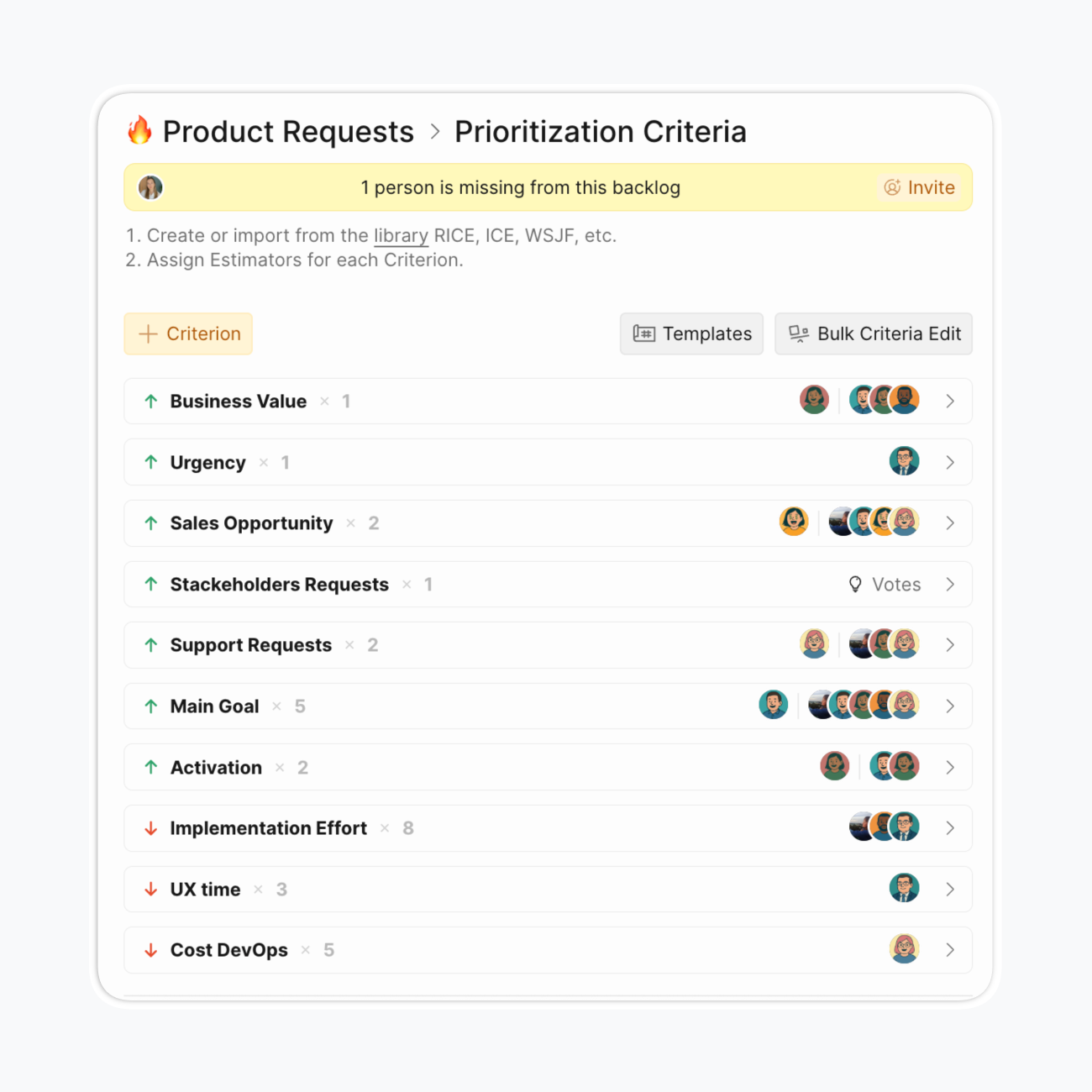

Добавьте Задачи на вашу Доску приоритизации для оценки и ранжирования. Задачи — это рабочие элементы, которые вам нужно приоритизировать: задачи, функции, баги или инициативы. Есть несколько методов импорта.

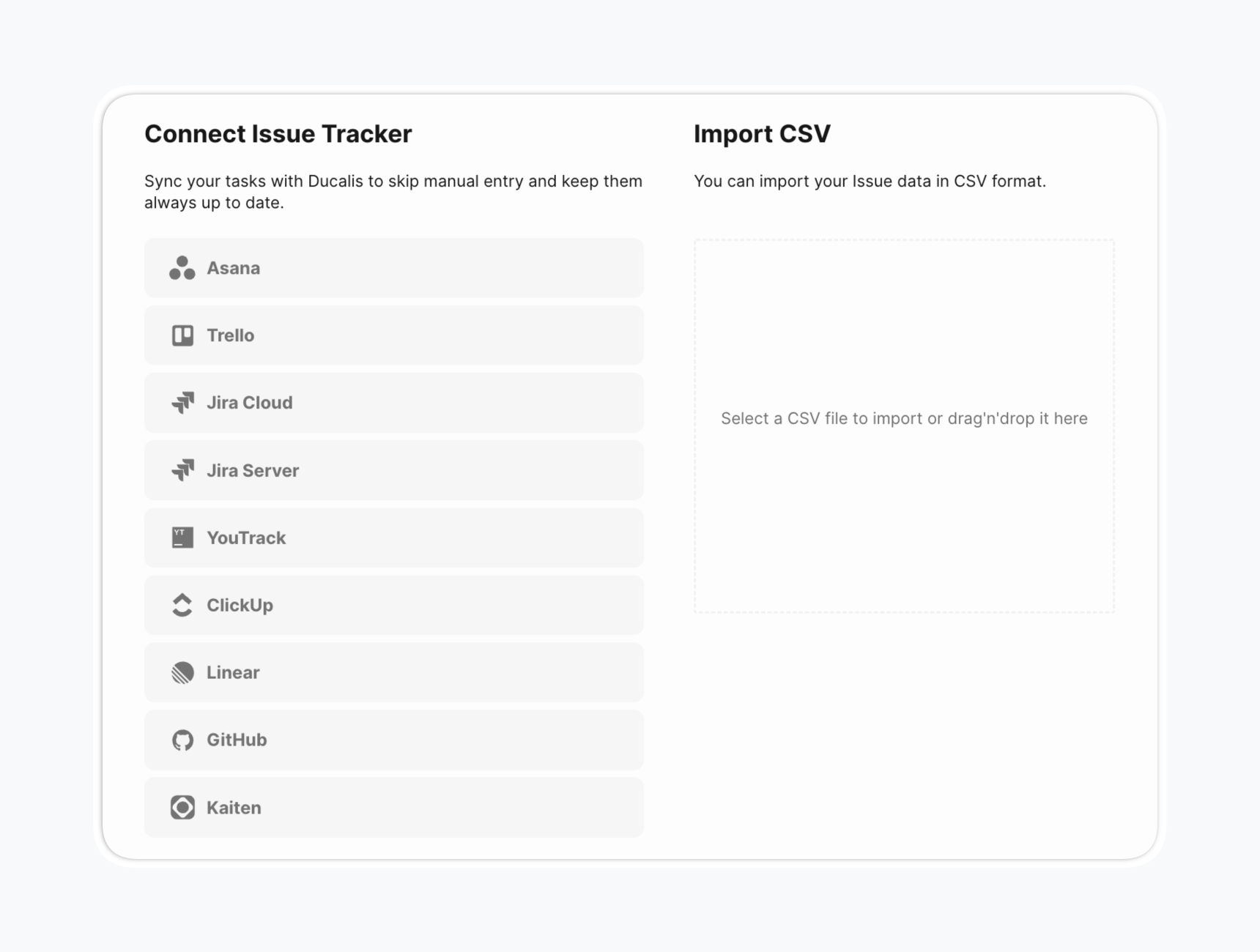

Выберите опцию импорта бэклога

Шаг 2: Настройте фреймворк критериев

Перейдите в Criteria Settings (Настройки критериев) и настройте каждый критерий.

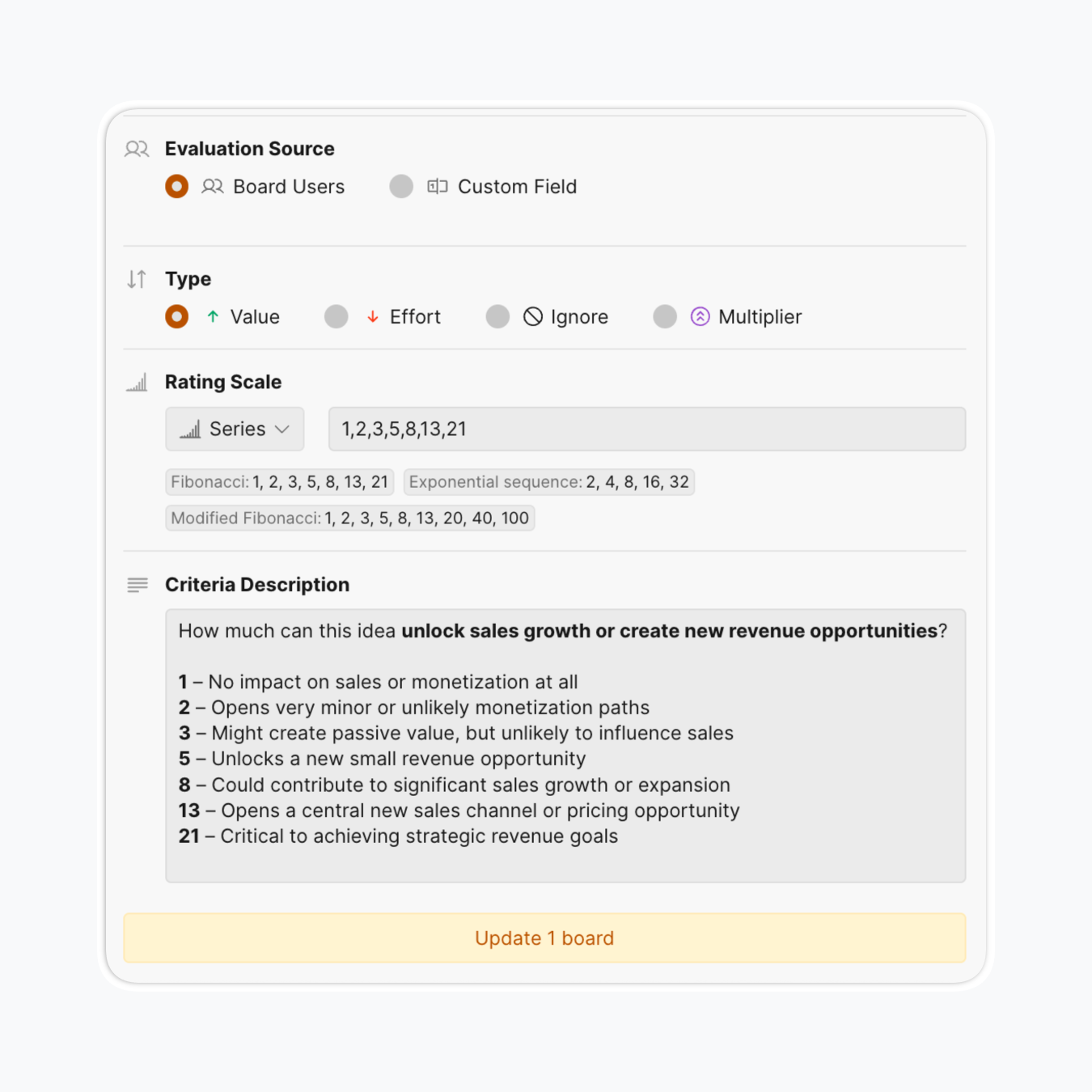

Настройте каждый критерий
  1. Настройте шкалу оценки: Выберите методы скоринга — 0-3, Фибоначчи (0,1,2,3,5,8,13,21), геометрические последовательности или кастомные

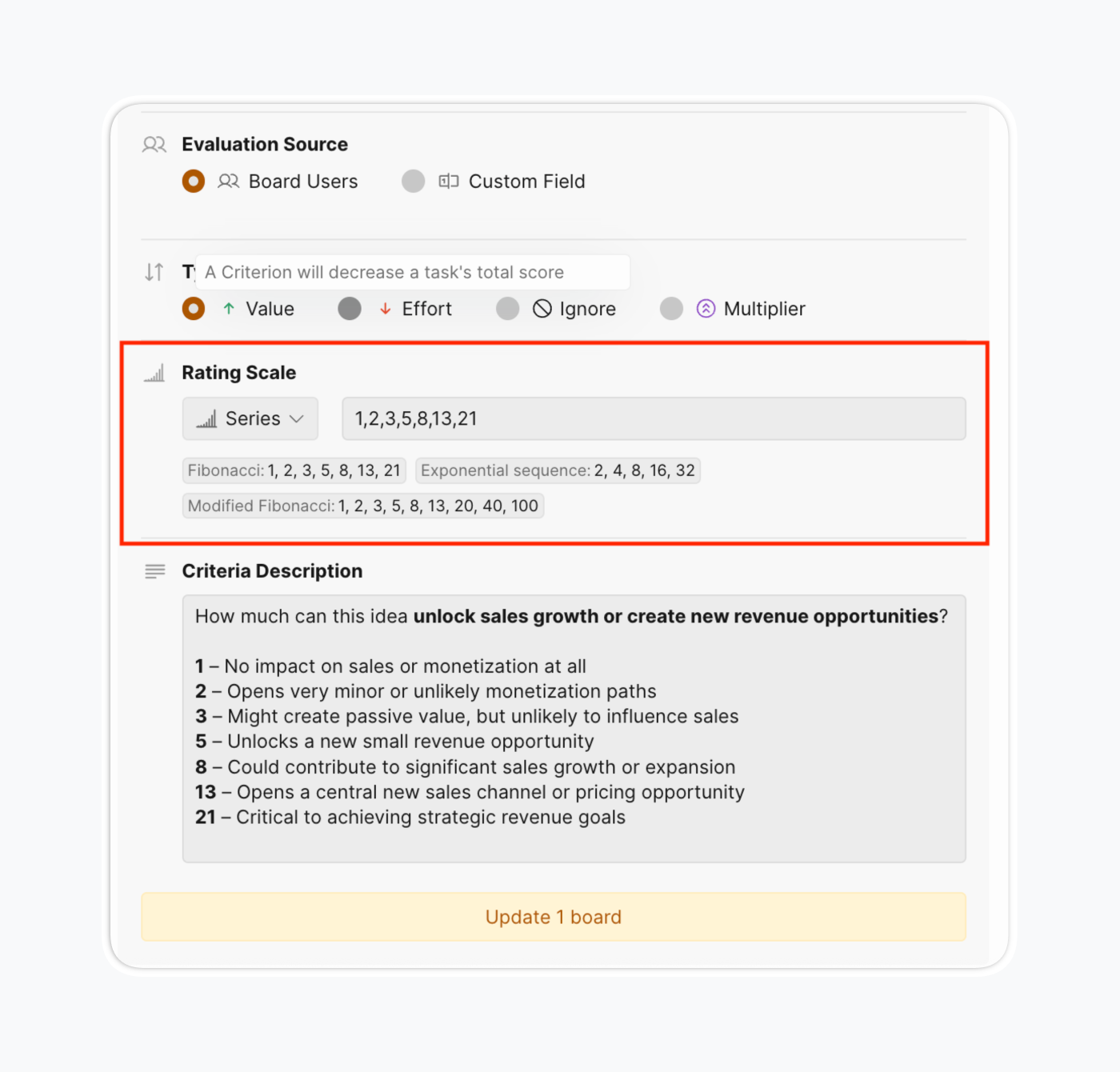

Настройте шкалу для каждого критерия
  1. Установите вес критерия: Установите Weight (Вес), чтобы отразить, насколько значим этот Критерий по сравнению с другими.

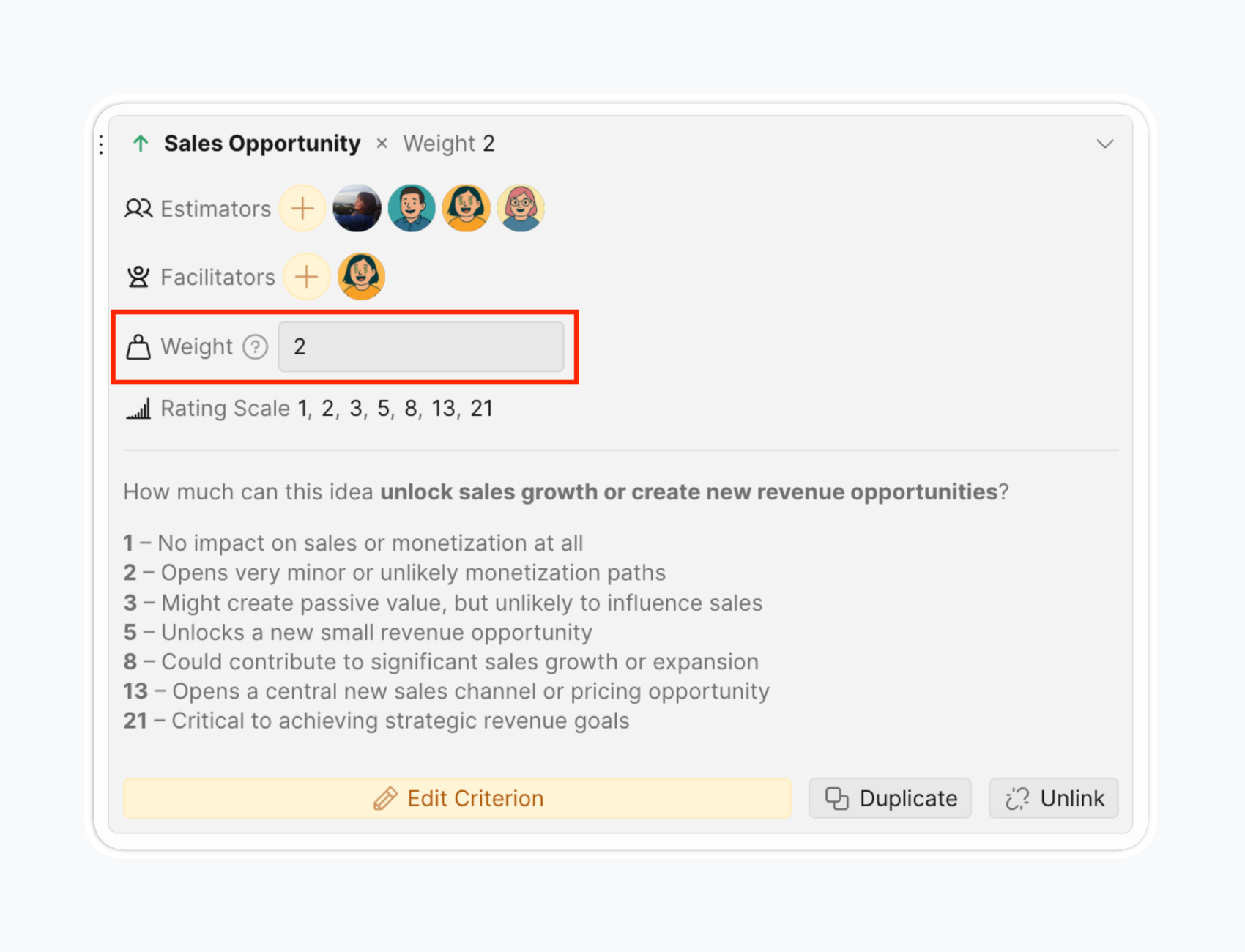

Настройте вес для каждого критерия
  1. Укажите описания критериев: Для быстрого построения надёжности и снижения субъективности добавьте значения оценок в описания критериев.

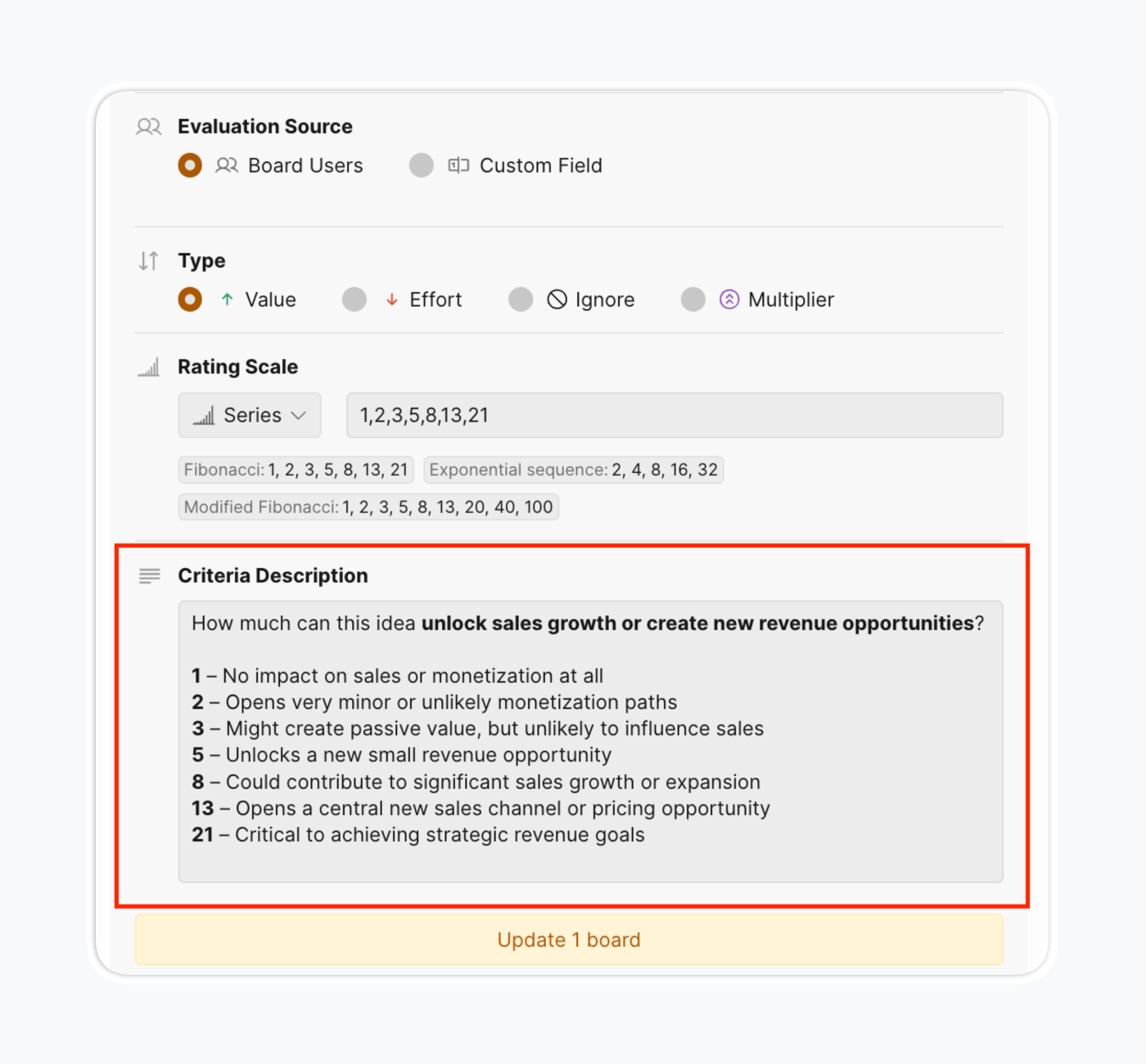

Укажите описание критериев
  1. Добавьте кастомные факторы для ваших целей: У вас, вероятно, есть несколько целей, а не одна метрика для продвижения. Только ценность не может охватить все бизнес-измерения.

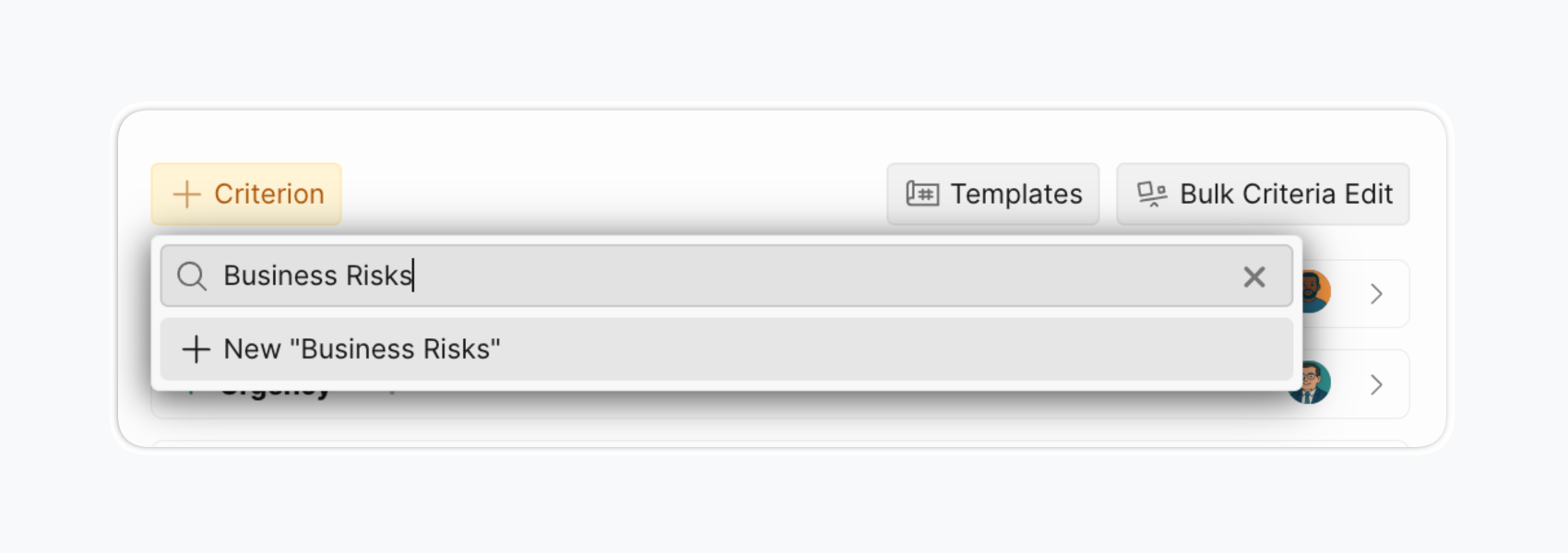

Кастомизируйте фреймворк критериев

Шаг 3: Соберите разные мнения для экспертной оценки

Пригласите членов команды на доску и назначьте конкретные критерии конкретным ролям. Это назначение на основе ролей обеспечивает, что квалифицированные люди оценивают соответствующие критерии. Разделите критерии между членами команды согласно их экспертизе. Оценивайте некоторые критерии совместно.

Добавьте пользователей к критериям

Например, критерий Активация может быть более чётко оценён продакт-менеджерами, аналитикой и поддержкой клиентов.

В то время как критерий трудозатрат реализации лучше оценивается разработчиками, дизайнерами или аналитикой.

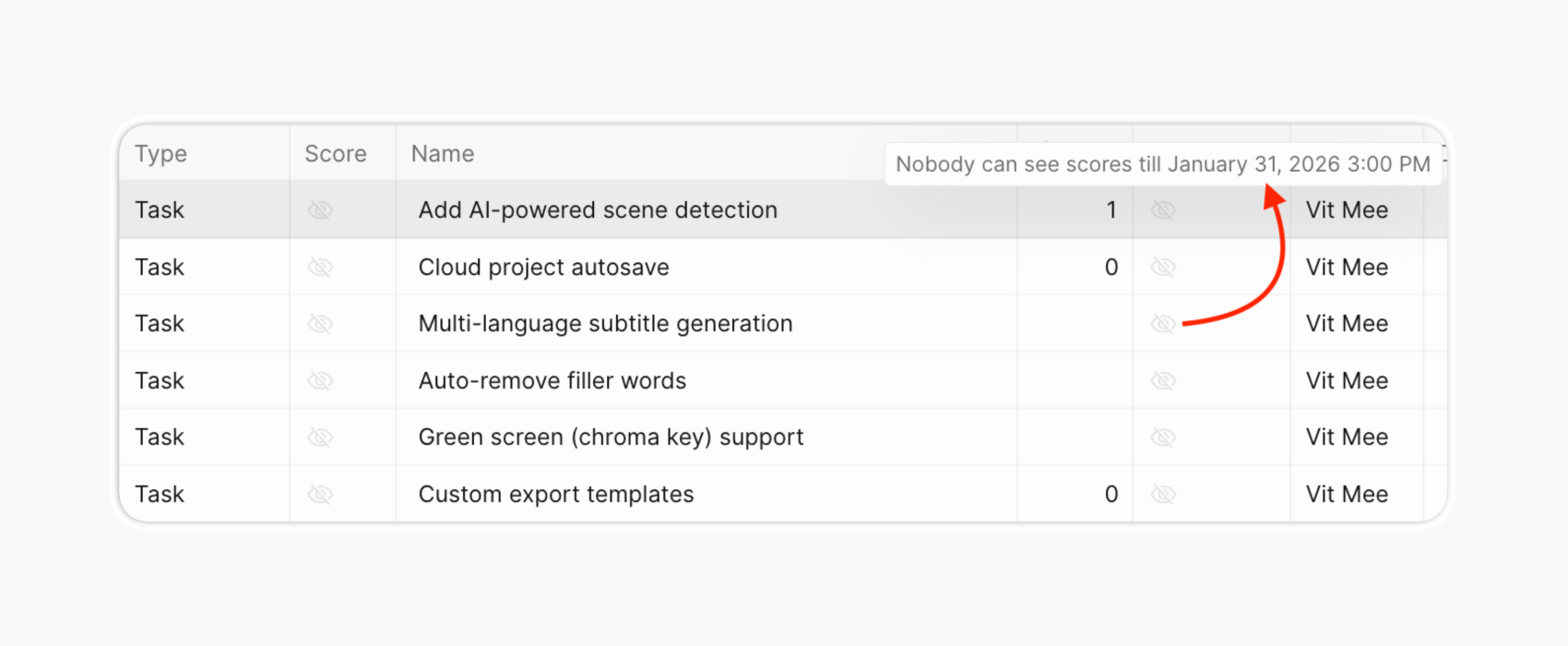

Шаг 4: Оцените задачи

Члены команды оценивают элементы бэклога по каждому назначенному критерию. Используйте режим Evaluation Poker для необъективного скоринга — члены команды оценивают независимо с оценками, скрытыми до даты раскрытия.

Посмотрите, как планирование покер скрывает оценки

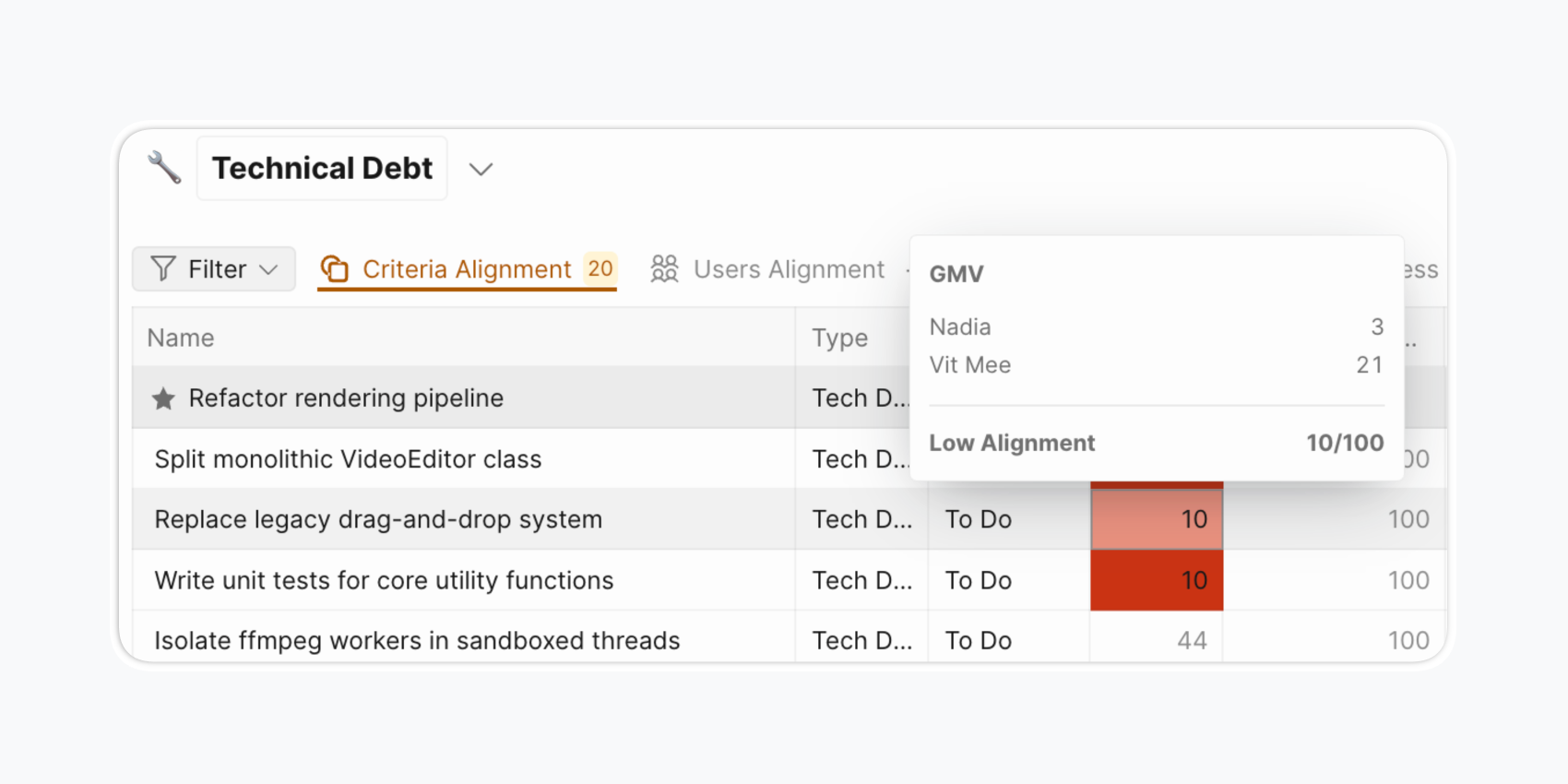

Шаг 5: Проверьте разброс оценок для ясности оценки

После совместного скоринга сравните оценки товарищей по команде. Вы можете обнаружить, что кто-то:

Имеет уникальную перспективу, которую другие члены команды не рассмотрели Не понимает проект или цель, стоящую за критериями Иногда все оценки отличаются, указывая, что команда не понимает проект или критерии. Это упражнение раскрывает пробелы в согласованности команды вокруг целей. Вам нужно общее понимание — когда строите ракету, вы хотите ракету, а не летающую тарелку.

Обсуждайте только проекты или критерии с разбросанными оценками для выявления проблем. Нет необходимости обсуждать весь бэклог вместе. Это экономит время на координационной работе.

Обсудите области разногласий

Используйте отчёты согласованности.

Шаг 6: Используйте матрицу для визуализации влияния проекта

Матрица 2×2 помогает визуализировать бэклог продукта при решении, что разрабатывать следующим. Ранжированные списки полезны, но где заканчиваются Быстрые победы и начинаются Крупные проекты? Распределение проектов в четыре квадранта улучшает планирование спринтов, визуально разделяя бэклог на четыре категории на основе скорости и значимости результатов.

Проверьте матрицу

Шаг 7: Переоценивайте проекты для обновления релевантности

Мы однажды слышали о задаче, которая находилась в бэклоге девять лет. Не хотите повторить историю? Регулярно переоценивайте ваш бэклог.

Приоритеты меняются быстро, иногда за ночь. Проект может не достичь вершины изначально, но стать ценным через несколько спринтов. Если вы не хотите потерять отличные идеи на дне вашего бэклога, переоценивайте их со временем согласно новым обстоятельствам.

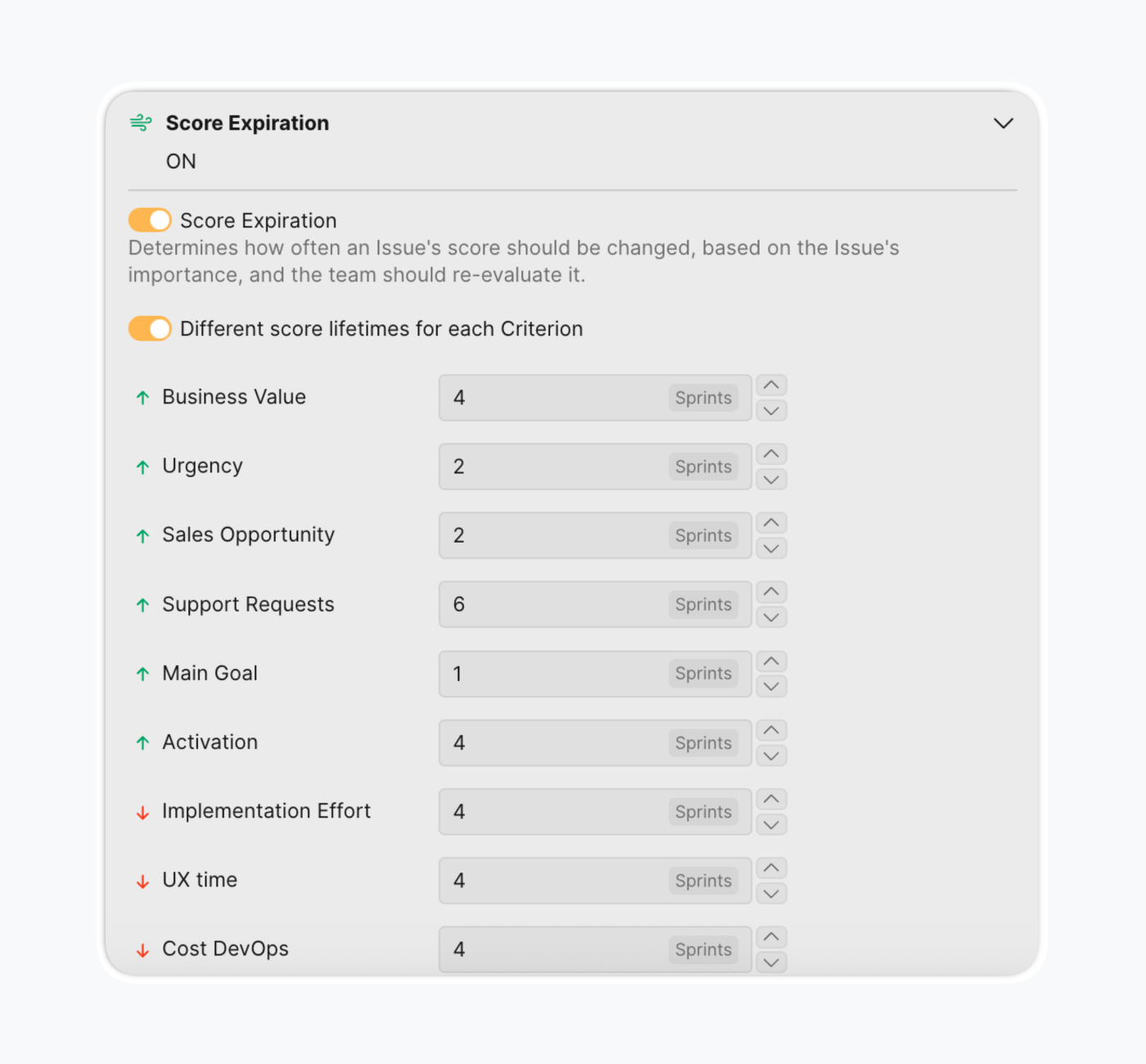

Переоцените бэклог

Узнайте больше о протухании приоритетов.

Шаблоны Prioplan ускоряют внедрение

Prioplan предоставляет множество готовых шаблонов:

Шаблон матрицы Влияние-Трудозатраты: Базовая настройка с 2 критериями (Влияние + Трудозатраты) с оценкой 0-3. Идеален для команд, новых во фреймворках приоритизации.

Шаблон матрицы Ценность vs Сложность/Трудозатраты: Использует скоринг Высокая/Низкая Ценность и Высокая/Низкая Сложность, создавая квадранты Быстрых побед, Больших ставок, Может быть и Пожирателей времени.

Шаблон RICE: Реализует Охват, Влияние, Уверенность, Трудозатраты с формулой (R × I × C) / E для организаций, ориентированных на данные, требующих числового ранжирования.

Шаблон WSJF: Реализует Weighted Shortest Job First, используя Cost of Delay / Job Size со скорингом Фибоначчи для команд, следующих методологии SAFe.

Дополнительные шаблоны включают HEART UX Prioritization, AARRR (пиратские метрики), матрицу Эйзенхауэра, приоритизацию технического долга и фреймворк ICE.

Важное различие: Страница Matrix использует невзвешенные вычисления для распределения по квадрантам (чистое позиционирование Ценность vs Трудозатраты), в то время как страница Top Priorities использует взвешенные вычисления для ранжирования. Это позволяет визуальному анализу квадрантов оставаться интуитивным, в то время как детальные ранжирования включают сложность.

Визуализация матрицы предлагает несколько представлений

Представление списка

Задачи, сгруппированные по квадрантам с разворачивающимися секциями. Элементы упорядочены по приоритету внутри каждого квадранта. Быстрое сканирование членства в квадрантах и относительного приоритета.

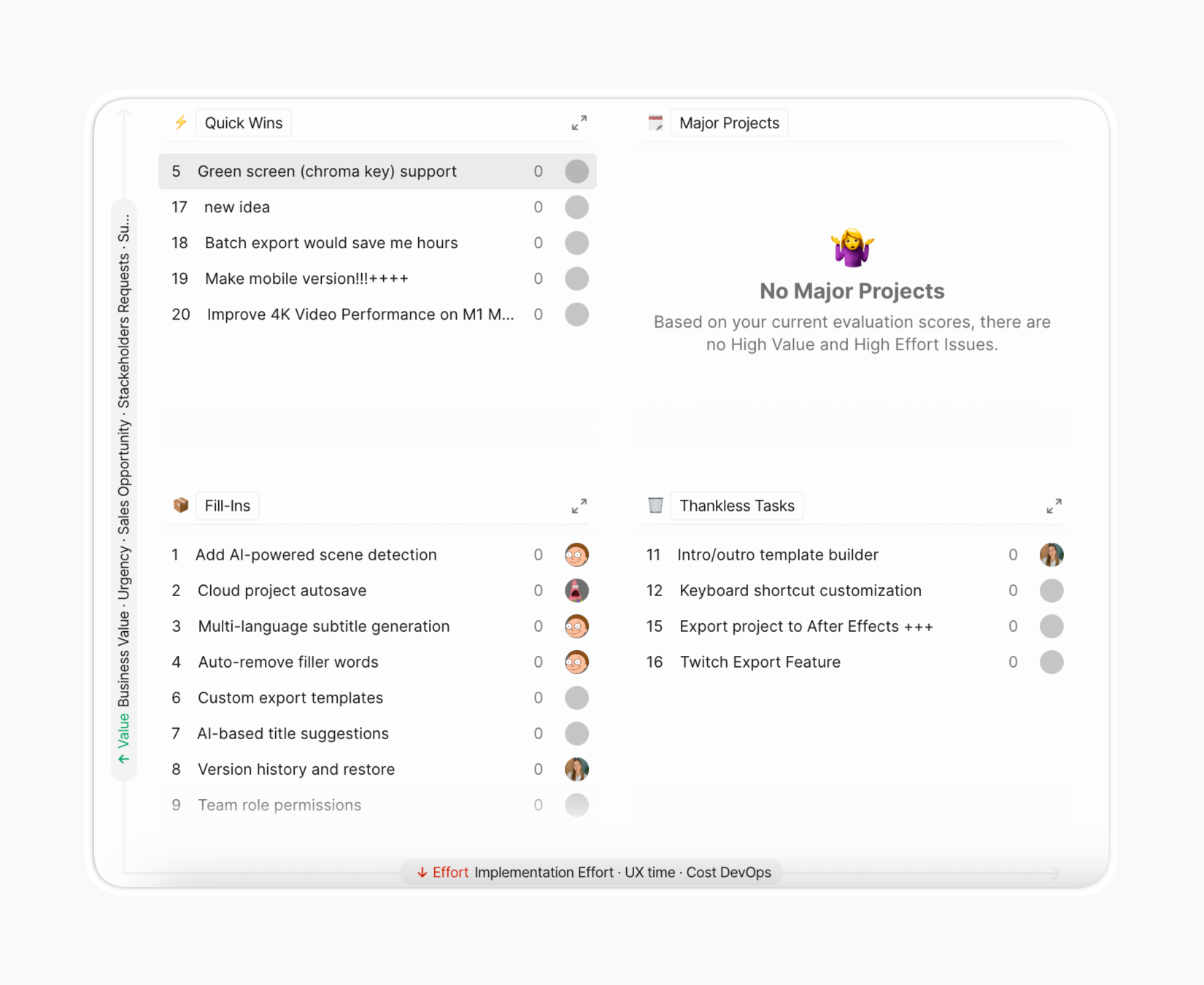

Представление списка матрицы

Представление пузырей

Задачи отображаются как цветные пузыри, расположенные на сетке X-Y на основе оценок Ценности/Трудозатрат. Наведите курсор для подсказки с резюме задачи; кликните для открытия полной карточки задачи. Визуальная кластеризация раскрывает паттерны.

Представление пузырей матрицы

Динамическая фильтрация критериев позволяет включать/выключать критерии в верхней части матрицы. Включение или отключение критериев динамически пересчитывает и перераспределяет задачи — полезно для фокуса приоритизации на конкретный спринт или анализа «что если».

Кастомизация квадрантов: Названия квадрантов и эмодзи полностью кастомизируемы для соответствия предпочтениям организационной терминологии.

Уникальные возможности Prioplan расширяют базовую приоритизацию

Помимо стандартной матрицы 2x2, Prioplan предлагает несколько отличительных функций:

Мультикритериальные фреймворки: Добавляйте неограниченные критерии ценности (Выручка, Активация, Удержание и т.д.) и несколько критериев трудозатрат (Время разработки, UX-сложность и т.д.), комбинируя в сложный взвешенный скоринг.

Добавьте несколько критериев

Агрегированные Доски отчётов: Комбинируйте несколько досок для сквозной видимости в командах и проектах. Увеличивайте/уменьшайте масштаб контекстов проектов, сохраняя перспективу портфеля.

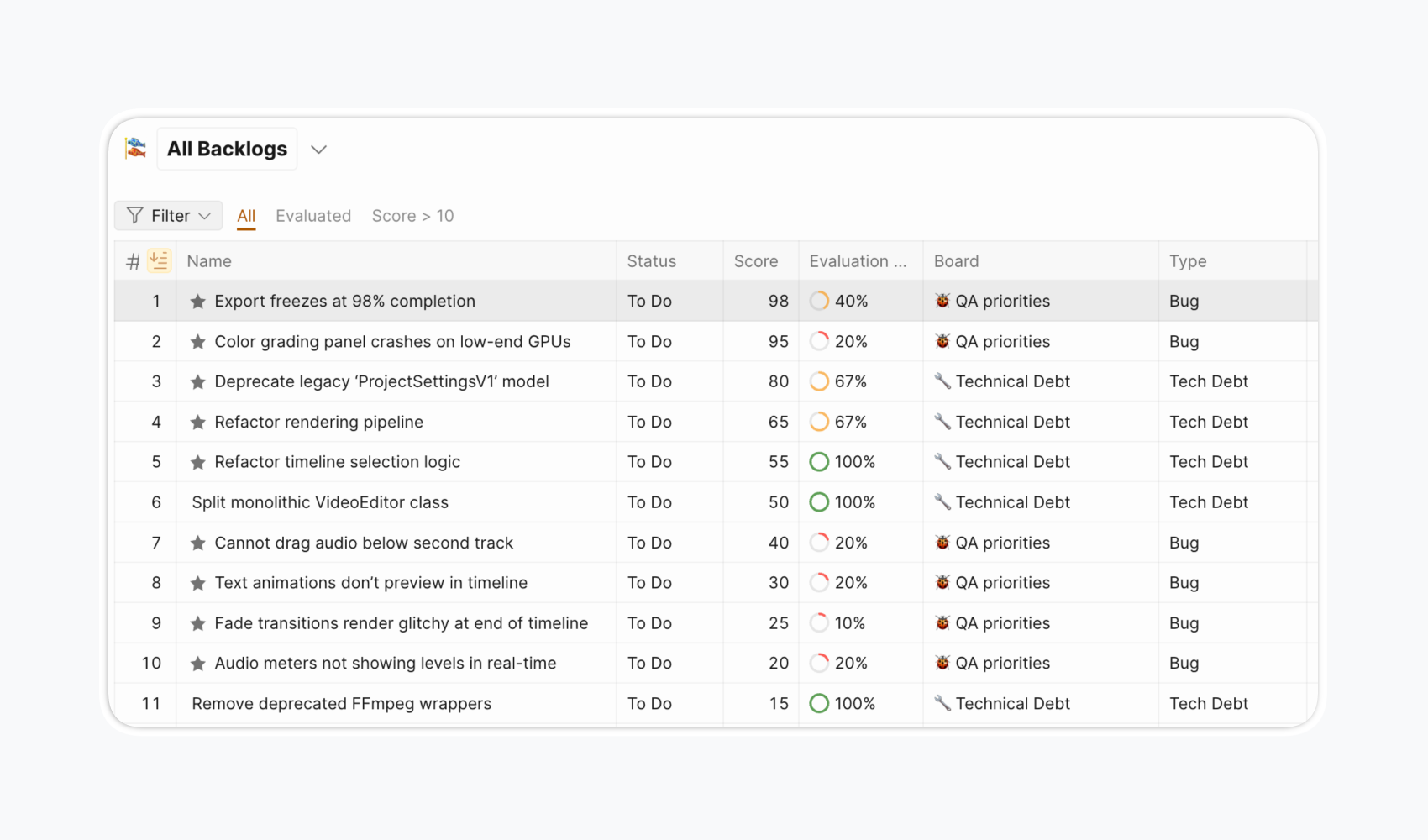

Создайте доску отчётов с разными досками

Интеграция планирования спринтов: Устанавливайте длительность спринта и циклы оценки, настраивайте параметры протухания приоритетов и получайте автоматические напоминания для переоценки.

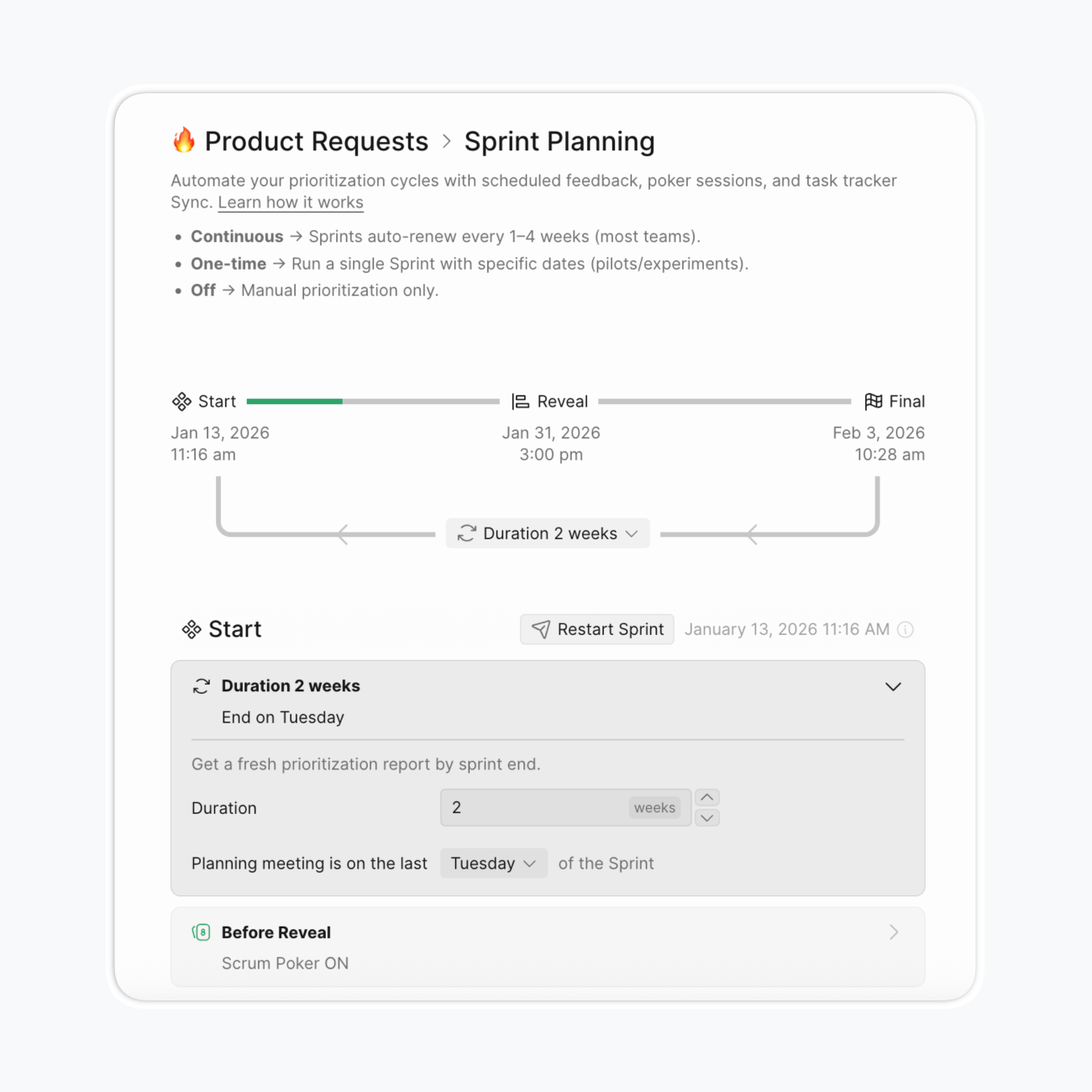

Создайте привычку спринта приоритизации

Публичные Доски идей: Собирайте обратную связь от клиентов извне, связывайте идеи с внутренним бэклогом и отслеживайте данные голосующих с кастомными свойствами — связывая внешние сигналы спроса с внутренней приоритизацией.

Доска идей и ченджлог

Кастомные фильтры: Создавайте и сохраняйте кастомные фильтры, делитесь с членами команды и кастомизируйте столбцы таблицы для разных представлений стейкхолдеров.

Создайте и поделитесь фильтрами

Комбинирование Ценность vs Трудозатраты с другими фреймворками

Гибридные подходы часто превосходят приоритизацию одним фреймворком:

Ценность vs Трудозатраты + MoSCoW: Сначала нарисуйте границы релиза, используя категории MoSCoW, затем последовательно упорядочивайте элементы внутри каждой категории, используя анализ Ценность/Трудозатраты.

Ценность vs Трудозатраты + Kano: Убедитесь, что базовые ожидания покрыты, затем добавляйте намеренный «восторг» каждый цикл — категоризация Kano информирует определение ценности.

Ценность vs Трудозатраты + RICE: Используйте RICE для сравнимого числового скоринга, когда важна точность; используйте Ценность/Трудозатраты для визуальной коммуникации со стейкхолдерами.

Ценность vs Трудозатраты + Story Mapping: Сначала картируйте пользовательские пути для понимания контекста, затем приоритизируйте внутри каждой стадии пути.

Слои улучшения для рассмотрения:

  • Добавьте измерение Уверенность, когда оценки очень неопределённы (становится похоже на ICE)
  • Разбейте Ценность на Охват + Влияние, когда аудитории функций значительно варьируются (становится похоже на RICE)
  • Добавьте ось Стратегическая согласованность для корпоративных инициатив, которые не служат текущим клиентам, но обеспечивают будущий рост
Обновлено: 6 февр. 2026 г.
